郑州SMA沥青施工难点解析(二)
发布时间:2022-11-01

一、SMA施工强制性要求郑州SMA沥青施工难点解析(二)

(1)运料车的车厢底部、侧面用保温材料包裹,顶面用篷布和棉被覆盖,用以保温。卸料时不揭篷布,以便持续保温。郑州SMA沥青施工难点解析(二)

(2)严禁使用运输车辆上散落的边角料,洒落在摊铺机料斗以外的混合料必须铲除干净。郑州SMA沥青施工难点解析(二)

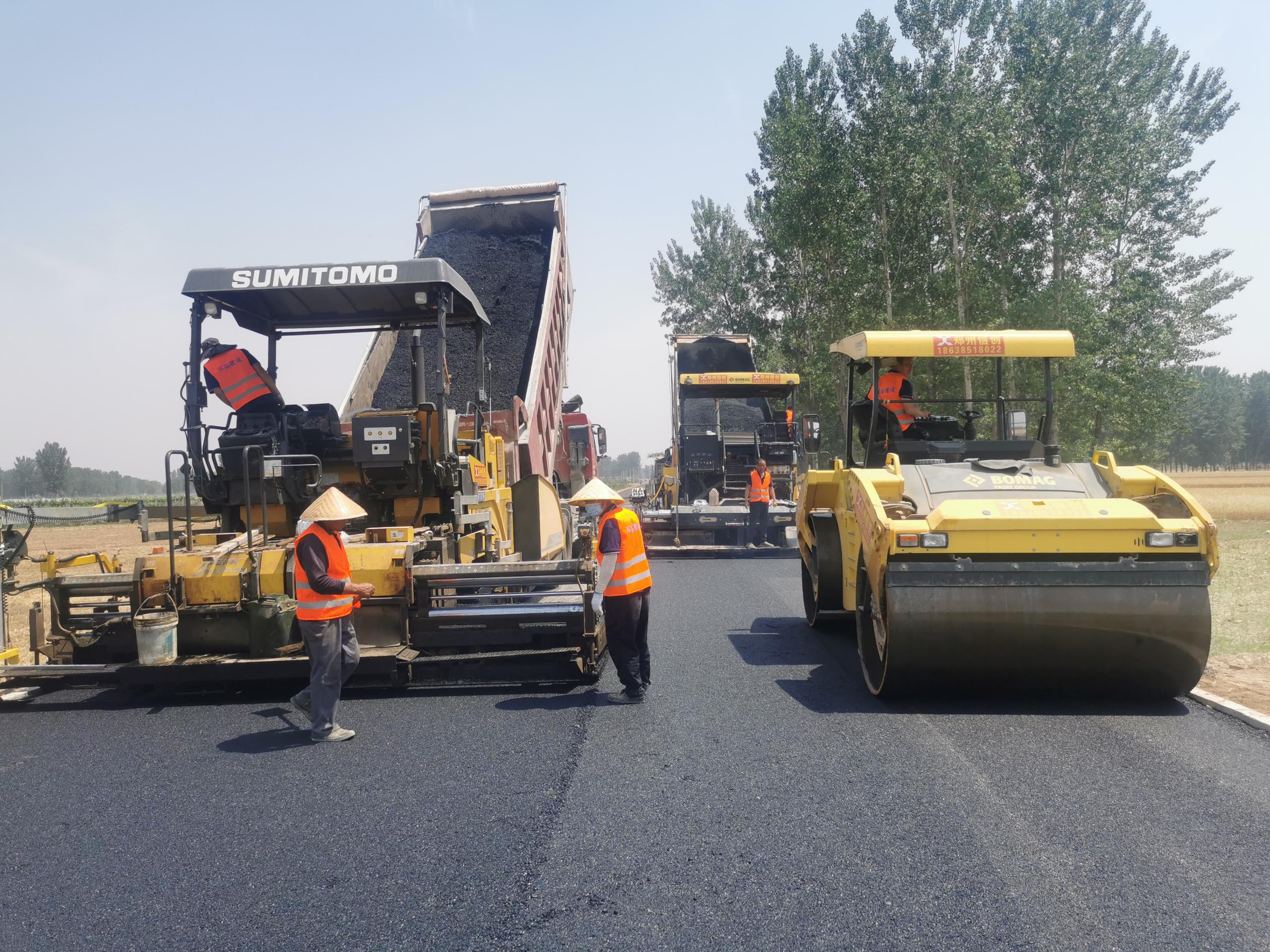

(3)单向2车道可采用单机全宽摊铺,单向3车道、4车道的正常路段采用两机并铺,加宽段增加1~2台摊铺机,严禁产生纵向冷接缝。加宽段必须安排在中午高温时施工,且应精细处理纵向热接缝。摊铺机的搭接宽度不得超过5~10cm。郑州SMA沥青施工难点解析(二)

(4)避免大风天气施工。关注天气预报,阴雨天严禁施工。严禁夜间施工。混合料拌和时间每天不早于6:00开机,每天18:00强制停机,确保混合料施工温度。郑州SMA沥青施工难点解析(二)

严禁将撒落在摊铺机料斗以外的边角料铺入路面中,必须采取防撒落措施,如在摊机料斗前端安装橡胶挡板。郑州SMA沥青施工难点解析(二)

多风季节施工时,需要在摊铺机螺旋布料器上方覆盖篷布,防止温度损失过快。郑州SMA沥青施工难点解析(二)

(5)摊铺时先铺匝道后铺主线,匝道不允许伸入主线。郑州SMA沥青施工难点解析(二)

(6)摊铺机垫板采用3~6mm钢板。郑州SMA沥青施工难点解析(二)

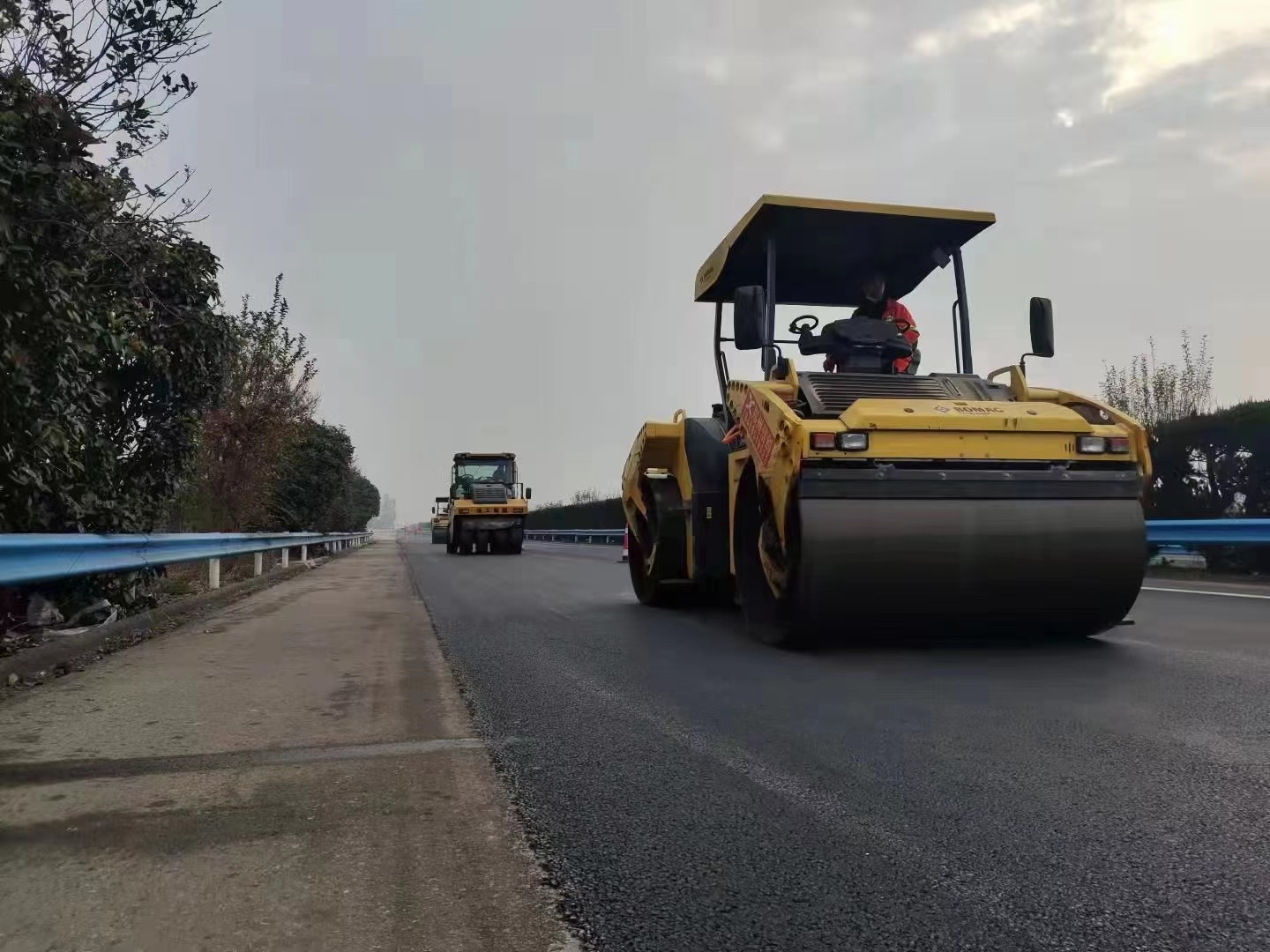

郑州沥青路面碾压

(7)路基段摊铺速度控制在1.8~2.0m/min,桥梁段摊铺速度控制在1.5m/min。采用并机作业时,前后两台摊铺机距离3~5m。郑州SMA沥青施工难点解析(二)

(8)横向接缝采用人工挖成齿状,易于连接。郑州SMA沥青施工难点解析(二)

(9)在桥面上,上面层横向接缝尽可能留在桥梁伸缩缝处。郑州SMA沥青施工难点解析(二)

(10)对于油丁、油斑应安排专人挖除并及时更换合格料。郑州SMA沥青施工难点解析(二)

(11)压路机配置要求:双向8车道,5台双钢轮振动压路机+3台振荡压路机;双向6车道,5台双钢轮振动压路机+2台振荡压路机;双向4车道,4台双钢轮振动压路机+2台振荡压路机。郑州SMA沥青施工难点解析(二)

(12)压路机停机,必须远离摊铺作业面1km以上。郑州SMA沥青施工难点解析(二)

(13)施工过程中要求连续作业,摊铺、碾压必须做到“人停而机不停”。郑州SMA沥青施工难点解析(二)

(14)施工接缝必须用篷布和彩条布垫在下承层上,防止污染路面。对设备检修时也必须铺彩条布。贯通合龙时应在对接作业面上铺篷布,避免污染和破坏路面。郑州SMA沥青施工难点解析(二)

(15)SMA上面层施工3d后方可钻芯取样,取芯、渗水试验在标线位置,同时芯孔应采用SMA混合料及时回填。郑州SMA沥青施工难点解析(二)

(16)文明环保施工。施工现场的餐盒等废弃物不得随意乱扔,应集中回收处理,采取综合措施,创造优美的施工环境。郑州SMA沥青施工难点解析(二)

(17)交通管制。在施工作业面位置设置交通管制警示栏杆,并由专人看守,夏季3d后可开放交通,春秋季节2d后可开放交通。郑州SMA沥青施工难点解析(二)
