郑州市金锣湾得福园小区道路沥青摊铺


    施工准备工作

    (一)沥青混凝土所用粗细集,填料以及沥青均应符合合同技术规范要求,并提前将推荐混合料配合比包括:矿料级配、沥青含量、稳定度(包括残留稳定度)、饱和度、流值、马歇尔试件的密度与空隙率等的详细说明。

    (二)沥青混合料拌合设备,运输设备以及摊铺设备均应符合合同技术规范要求。

    (三)路缘石、路沟、检查井和其他结构物的接触面上应均匀地涂上一薄层沥青。

    (四)要检查两侧路缘石完好情况,位置高程不符要求应纠正,如有扰动或损坏须及时更换,尤其要注意背面夯实情况,保证在摊铺碾压时,不被挤压、移动。

    (五)施工测量放样:

    恢复中线:在直线每10m设一钢筋桩,平曲线每5m设一桩,桩的位置在中央隔离带所摊铺结构层的宽度外20cm处。水平测量:对设立好的钢筋桩进行水平测量,并标出摊铺层的设计标高,挂好钢筋,作为摊铺机的自动找平基线。

    (六)沥青材料的准备,沥青材料应先加热,避免局部热过头,并保证按均匀温度把沥青材料源源不断地从贮料罐送到拌合设备内,不应使用正在起泡或加热超过160C的沥青胶结料。

    (七)集料准备,集料应加热到不超过170C,集料在送进拌和设备时的含水量不应超过1%,烘干用的火焰应调节适当,以免烤坏和熏黑集料,干燥滚筒拌合设备出料时混合料含水量不应超过0.5%。


    摊铺及碾压

    (一)摊铺

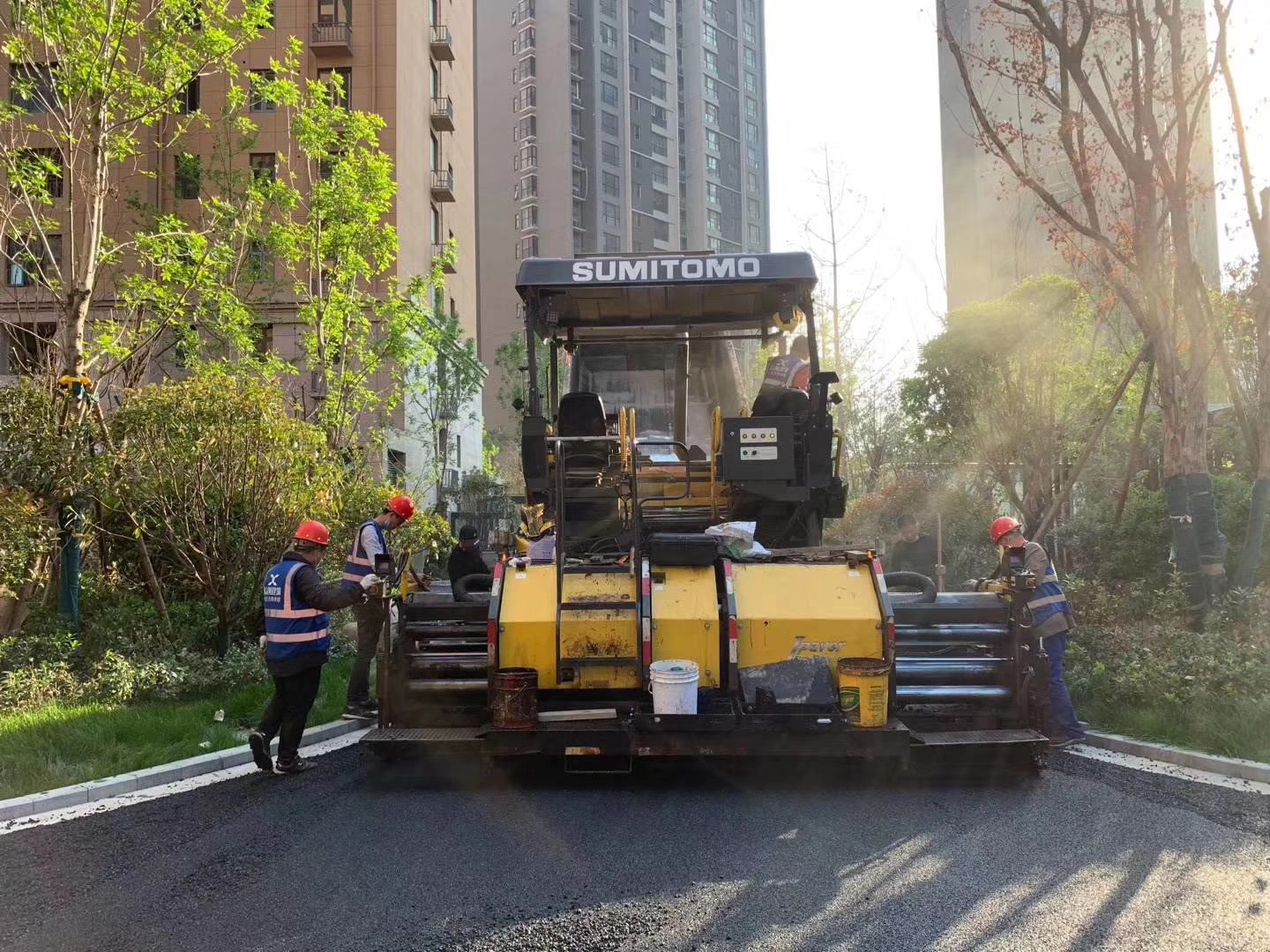

    1、混合料使用自动找平沥青摊铺机,进行全宽度摊铺和刮平。摊铺机自动找平时,采用所摊铺层的高程靠金属边桩挂钢丝所形成的参考线控制,横坡靠横坡控制器来控制。

    2、摊铺时,沥青混合料必须缓慢、均匀、连续不间断地摊铺。不得随意变换速度或中途停顿。摊铺机螺旋送料器中的混合料的高度保持不低于送料器高度的2/3.并保证在摊铺机全宽度断面上不发生离析。

    3、混合料的摊铺用国产摊铺机进行,以参考线控制铺筑层标高。

    4、上下两层之间的横向接缝应错开50cm以上。

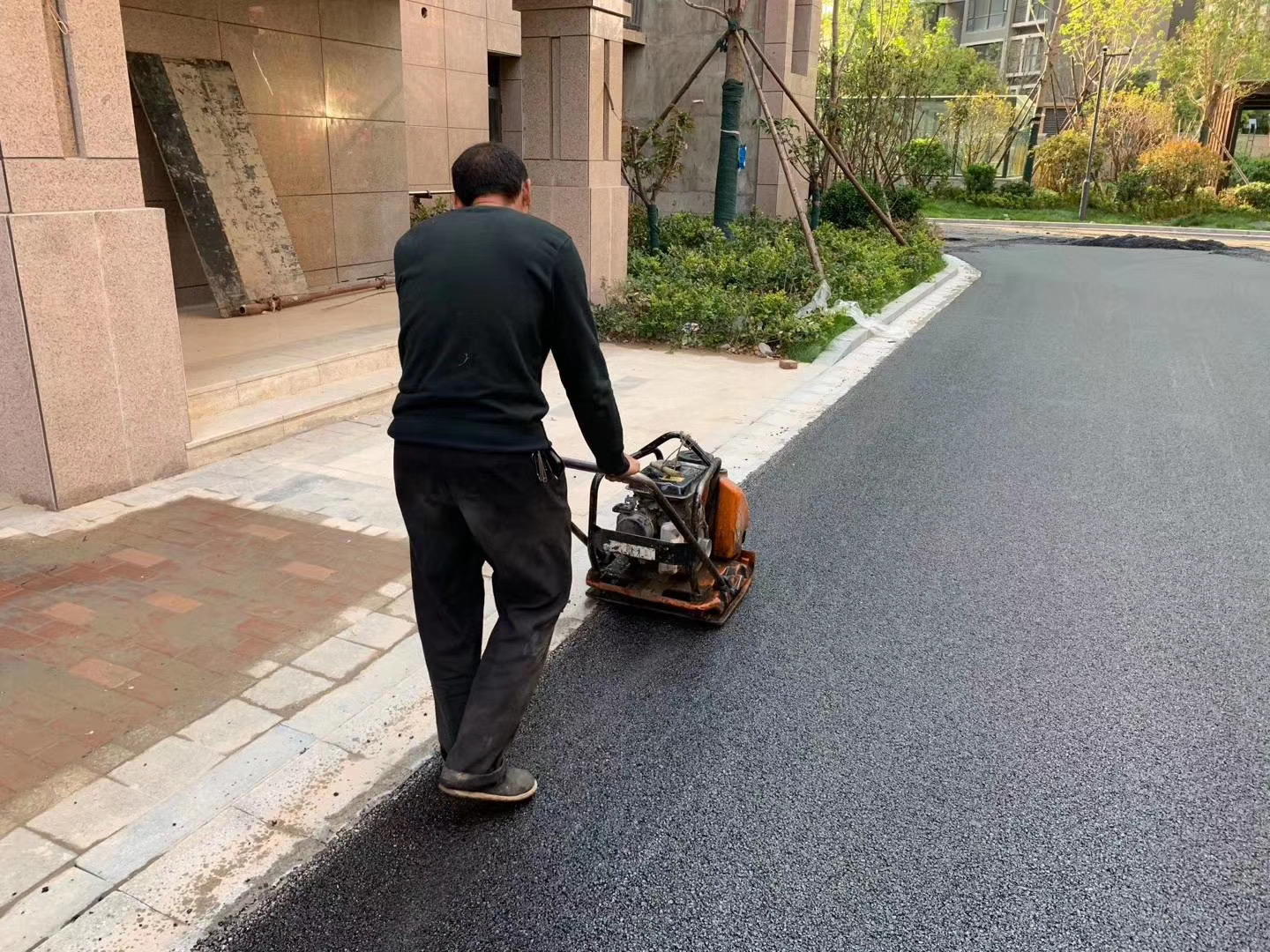

    5、在机械不能摊铺及整修的地方,用人工摊铺和整修。

    (二)碾压

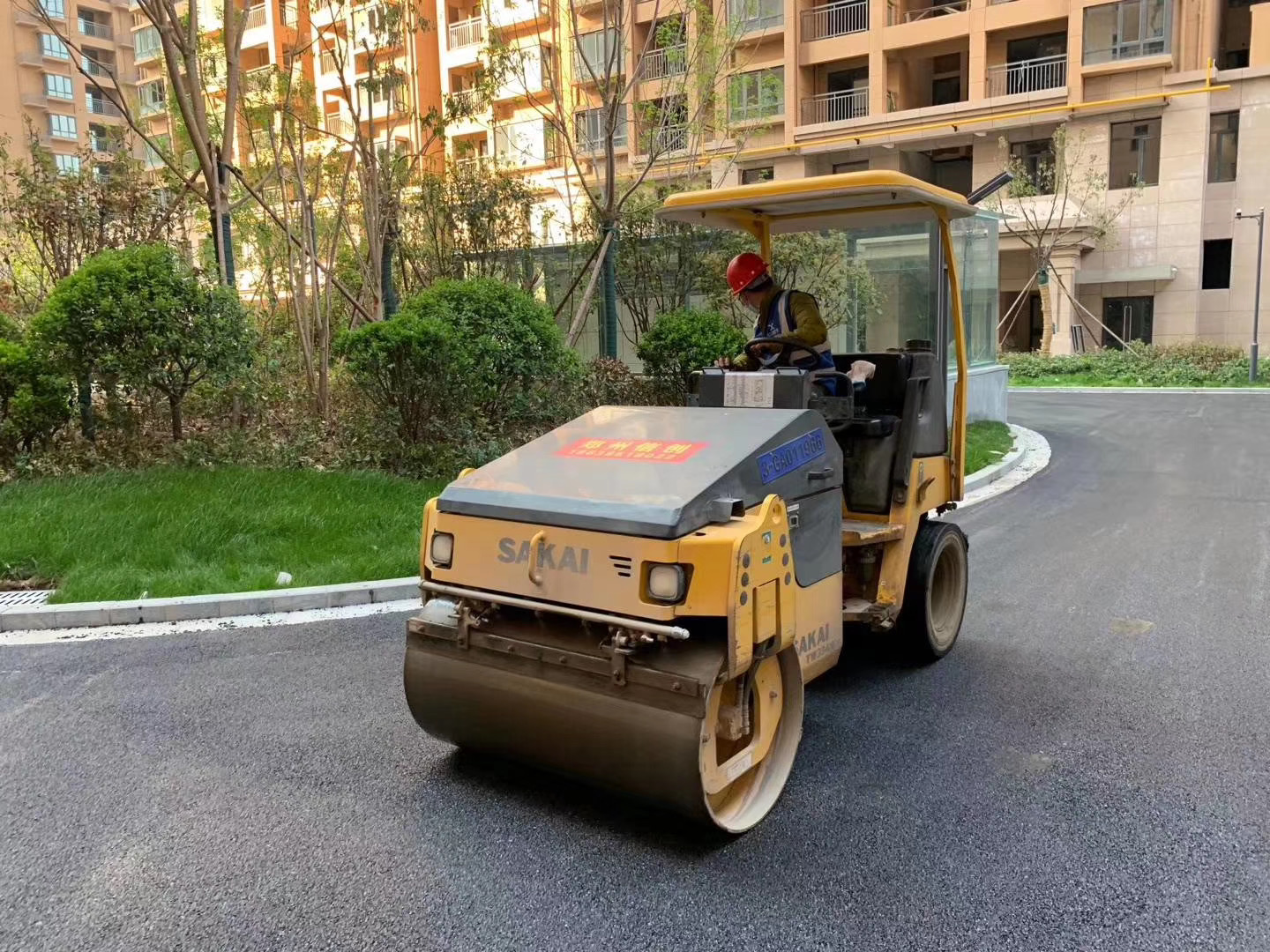

    1、一旦沥青混合料摊铺整平,并对不规则的表面修整后,立即对其进行全面均匀的压实。

    2、初压在混合料摊铺后较高温度下进行,沥青混合料不应低于120C,不得产生推移、发裂。

    3、复压要紧接在初压后进行,沥青混合料不得低于90C,复压遍数为4~6遍至稳定无显著轮迹为准。

    4、终压要紧接在复压后进行,沥青混合料不得低于70C,采用轮胎压路机碾压2~4遍,并无轮迹,路面压实成型的终了温度符合规范要求。

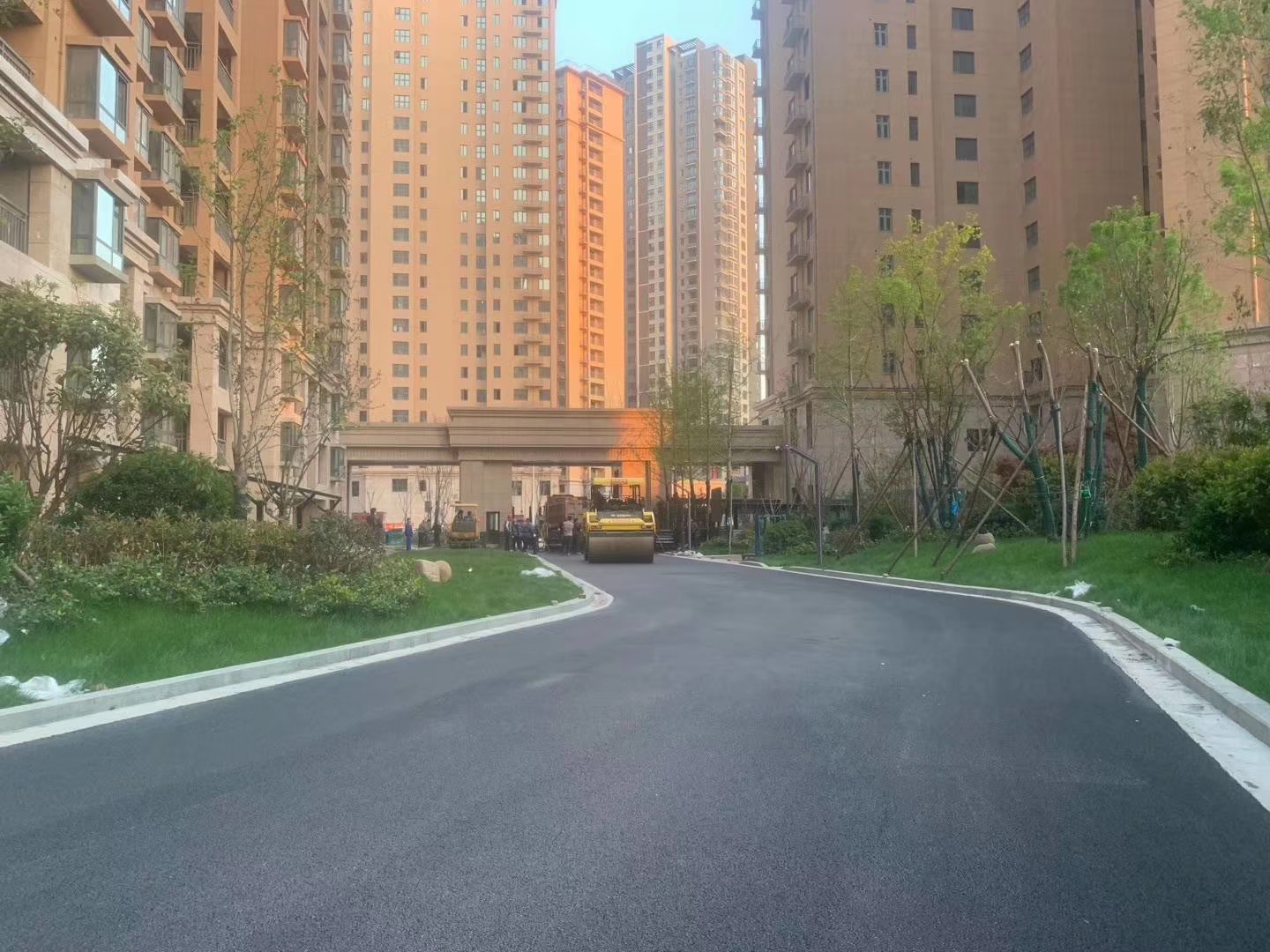

    5、碾压从外侧开始并在纵向平行于道路中线进行,双轮压路机每次重叠30cm,三轮每次重叠为后轮宽的一半,逐步向内侧碾压过去,用梯队法或接着先铺好的车道摊铺时,应先压纵缝,然后进行常规碾压,在有超高的弯道上,碾压应采用纵向行程平行于中线重叠的办法,由低边向高边进行。碾压时压路机应匀速行驶,不得在新铺混合料上或未碾压成型并未冷却的路段上停留,转弯或急刹车。施工检验人员在碾压过程中,使用核子密度仪来检测密实度,以保证获得要求的最小压实度,开始碾压时的温度控制在不低于120C,碾压终了温度控制在不低于70C,初压、复压、终压三种不同压实段落接茬设在不同的断面上,横向错开1m以上。

    6、为防止压路机碾压过程中沥青混合料沾轮现象发生,可向碾压轮洒少量水、混有极少量洗涤剂的水或其他认可的材料,把碾轮适当保湿。
